上行式移动模架的模架下降、横向开启(适用于过桥墩等场景)与纵移至下一孔位,是逐跨现浇施工的核心循环工序,三者形成“脱模-避让-移位-就位”的闭环流程。该过程需遵循“同步可控、安全优先、***对位”原则,通过标准化操作与动态监控,实现模架从已浇筑梁跨向待施工跨的平稳过渡,直接决定施工效率与结构安全,是保障桥梁连续现浇的关键衔接环节。

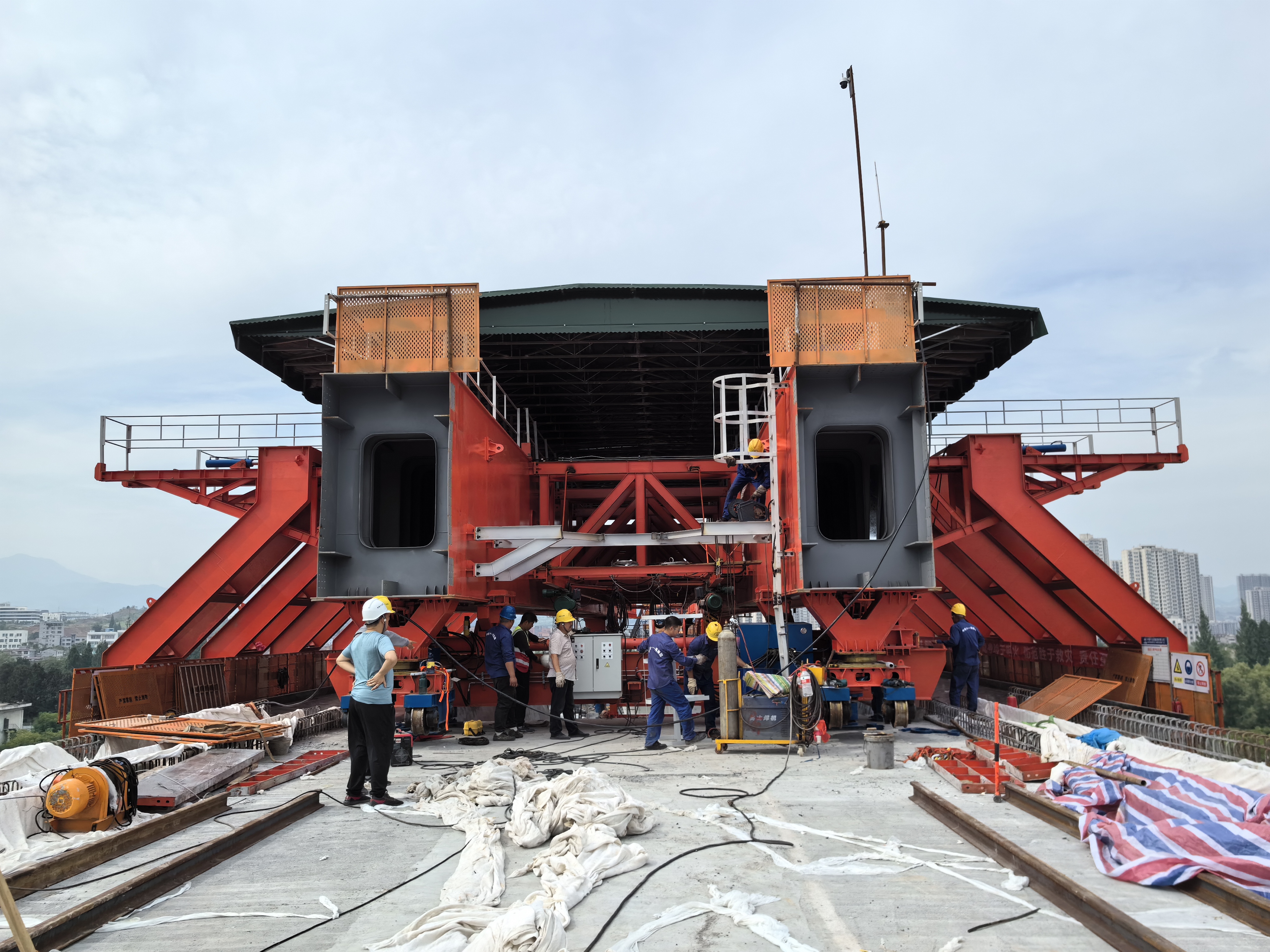

模架下降是循环的起始工序,核心是实现安全脱模,需以强度达标为前提,严控同步性与下降速率。下降前需确认两项核心条件:已浇筑梁体预应力终张拉完成,孔道压浆强度达到设计要求;侧模与梁体间无粘连,清理拼缝处混凝土残渣。准备阶段需调试液压系统,检查支腿油缸、同步阀的动作灵活性,确保位移传感器信号正常。下降实施时,启动前、中、后支腿顶升油缸同步卸载,以≤5mm/min的速度驱动模架整体平稳下降,全程监测模架姿态,确保主梁无倾斜、支腿受力均匀,下降幅度控制在3-5cm,直至底模与梁体底面完全脱离,避免局部受力过大导致梁体表面破损。下降完成后,临时锁定支腿油缸,防止模架意外沉降,为后续横向开启创造空间。

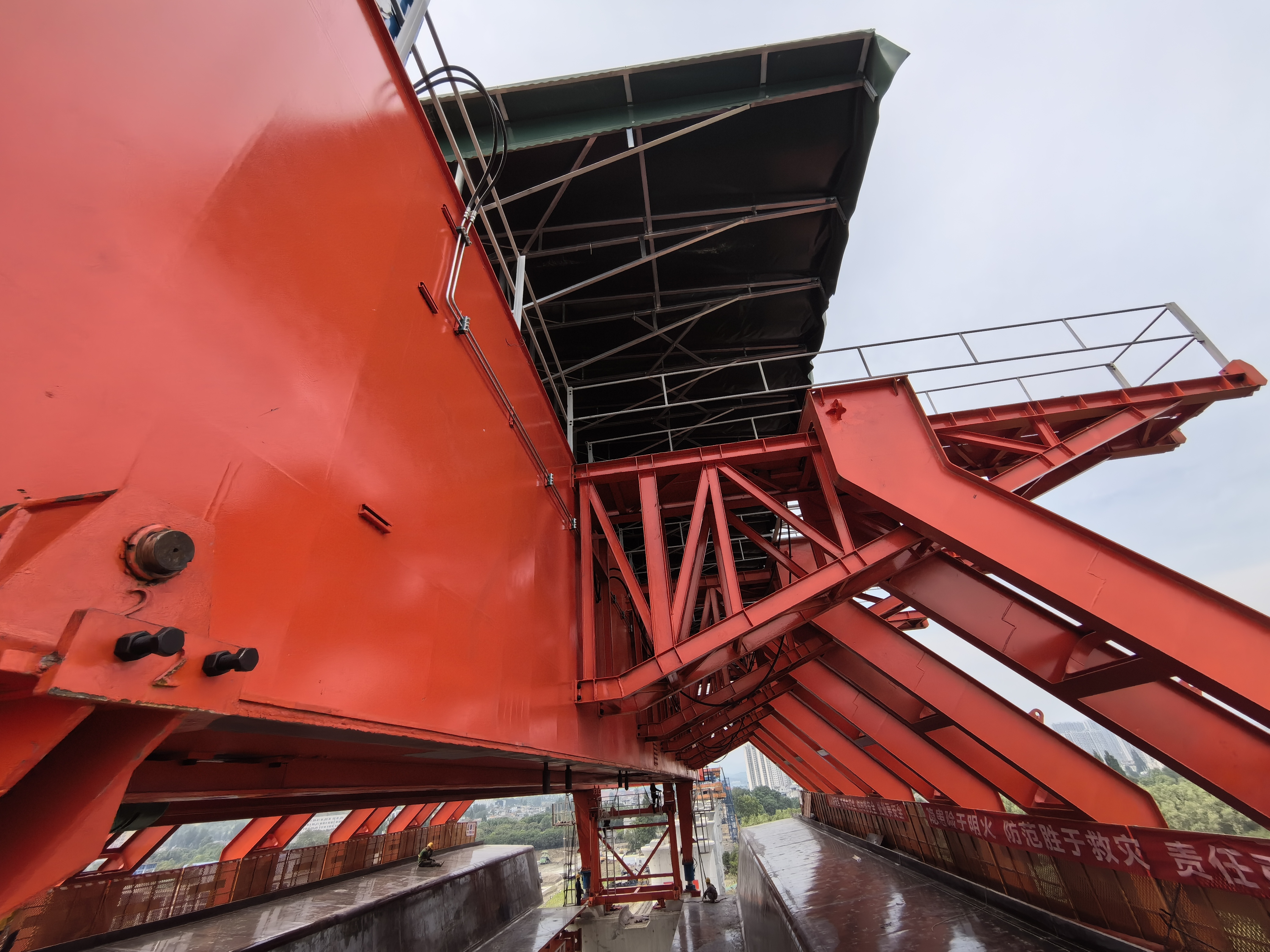

横向开启为纵移避让障碍(如桥墩、预埋件),仅适用于需横向错峰过孔的场景,核心是***控制开启幅度与同步性。开启前用激光测距仪检测侧模与桥墩的初始间距,确保开启行程满足避让需求(通常需预留≥100mm安全间隙)。操作时通过侧模横移油缸同步驱动两侧模板开启,开启过程中实时监测模板横向位移,避免单侧开启过快导致模架受力失衡,开启到位后用机械锁锁定侧模位置,防止纵移时发生晃动。若为曲线梁施工,需结合桥梁曲率微调单侧开启幅度,确保模架纵移轨迹与曲线轴线适配,规避局部碰撞风险。横向开启完成后,再次检查模架与周边障碍物的间距,确认无干涉后方可进入纵移工序。

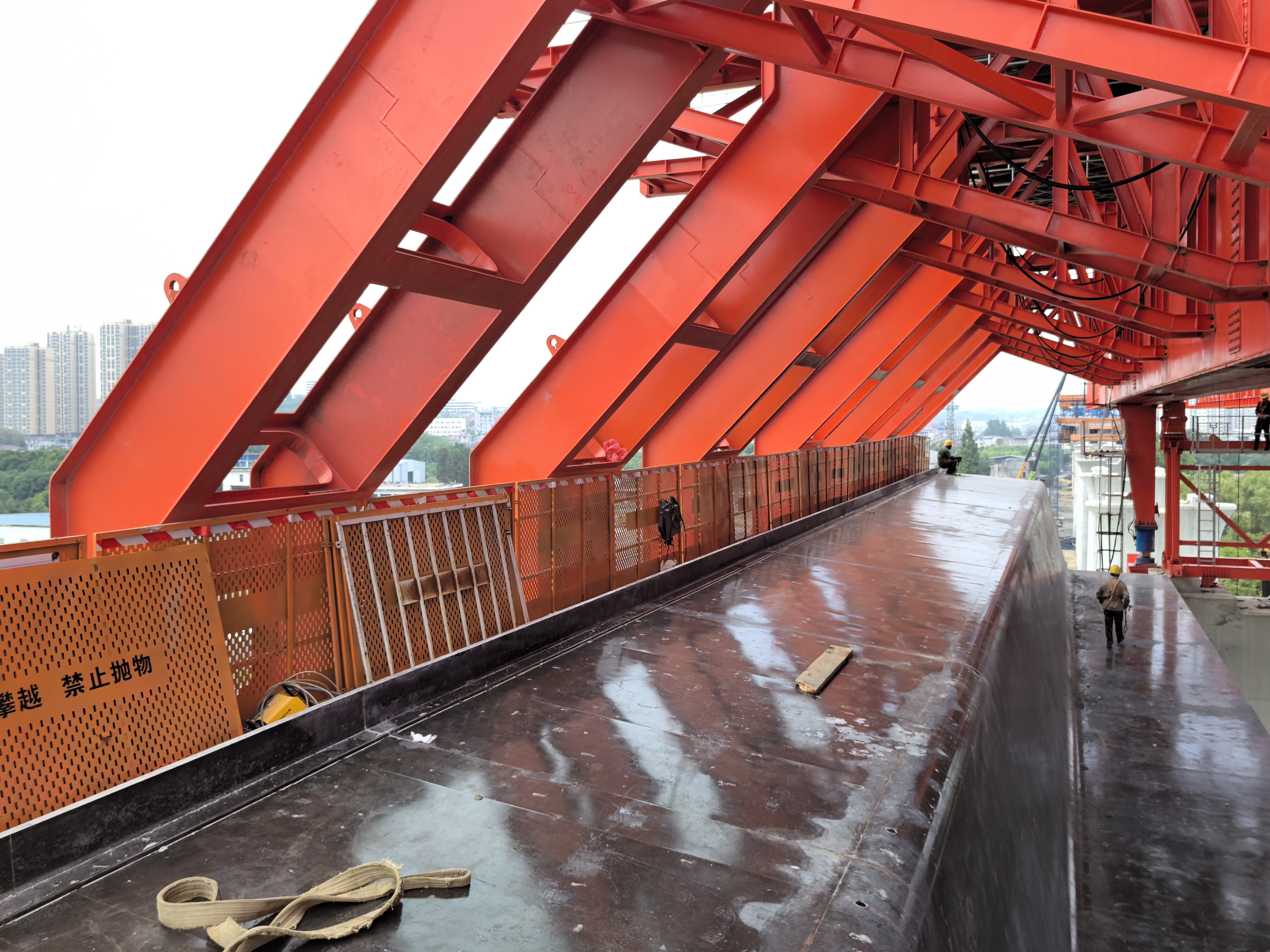

纵移至下一孔位是循环的核心,需以轨道平整、支撑稳定为基础,实现***移位与安全就位。纵移前需完成轨道预处理:清理主梁底部纵移轨道的杂物,打磨接头处错台(确保平顺无凸起),检查轨道固定螺栓的紧固度,导梁接头螺栓在前三次过孔前需全面复拧,防止正负弯矩交替导致松动。同时将前辅助支腿旋转下放,使其托辊与轨道接触,形成稳定支撑体系。纵移实施时,启动走行机构以≤0.5m/min的速度驱动模架整机纵移,两侧油缸同步操作,速度差控制在0.5m/min以内,避免模架跑偏。
纵移过程中需设置多重监控:安排专人沿轨道巡查,实时监测支腿滚轮磨损与轨道受力状态;用全站仪追踪主梁跨中与支腿处的轴线偏差,确保横向偏移≤±5mm,竖向沉降≤±3mm,若偏差超标立即停机调整。当模架前移至前支腿抵达下一跨桥墩上方时,暂停纵移,调整前支腿位置并锚固于墩顶托架,解锁辅助支腿并收起,继续驱动模架前行至指定孔位。纵移到位后,锁定走行机构,解除侧模横向锁定,通过横移油缸驱动侧模反向合拢,使模板中心线与桥梁设计轴线初步对齐,完成纵移就位。
循环过程的高效推进需强化管控:一是环境管控,风速≥6级时严禁纵移作业,需将模架与桥墩临时锚固,极端天气后需全面检查设备状态;二是安全防护,纵移时模架下方设置警戒区,禁止人员通行,操作人员需全程监护设备运行;三是数据留存,记录下降行程、开启幅度、纵移速度及偏差数据,形成闭环管控。首跨循环完成后,需根据实测数据优化后续工序参数,若出现纵移跑偏、开启不同步等问题,及时调整液压系统压力或轨道平整度,确保循环流程持续稳定。
综上,上行式移动模架的下降、横向开启与纵移循环,核心是通过“同步控制保障精度、动态监控规避风险、工序衔接确保高效”,实现模架逐跨移位的标准化推进。该循环流程的规范实施,不仅提升了施工效率,更保障了复杂场景下的施工安全,为桥梁现浇施工的连续化、工业化提供了可靠支撑。
